快速路流量環比、同比均略有上升,六月份上海市道路網運行月報出爐

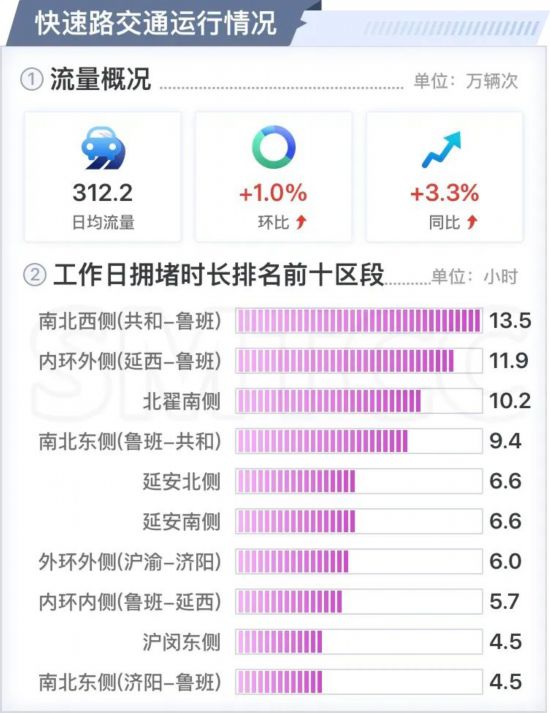

上海市交通委指揮中心介紹,6月快速路流量環比、同比均略有上升,工作日擁堵狀況較5月和去年同期有所加劇,但早、晚高峰擁堵均緩解明顯﹔高速公路流量環比、同比均有所下降,擁堵狀況較5月和去年同期均緩解明顯。
快速路工作日擁堵狀況較5月和去年同期有所加劇,日均累計擁堵時長環比、同比分別增加4.5小時、26.6小時,但早、晚高峰擁堵情況緩解明顯,道路交通指數環比、同比降幅均達到或超過10%。
注:快速路為浦西快速路。

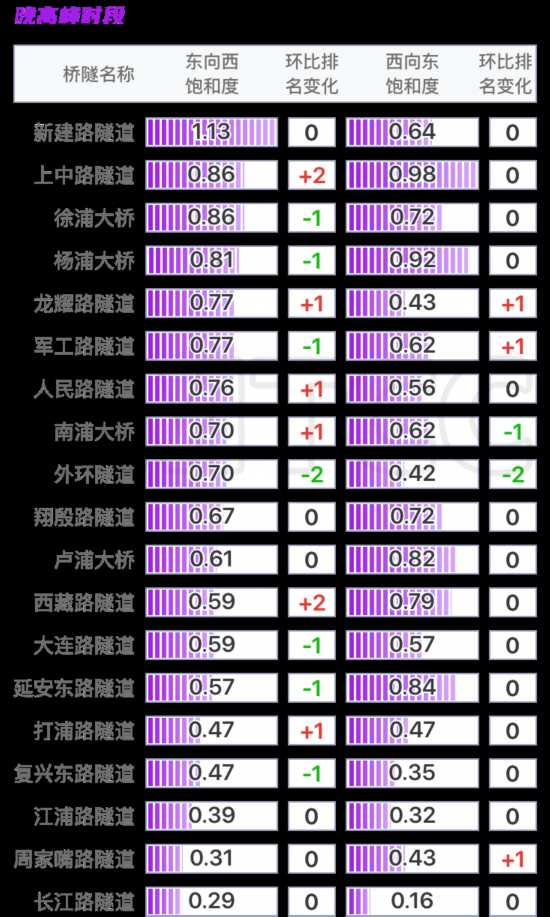

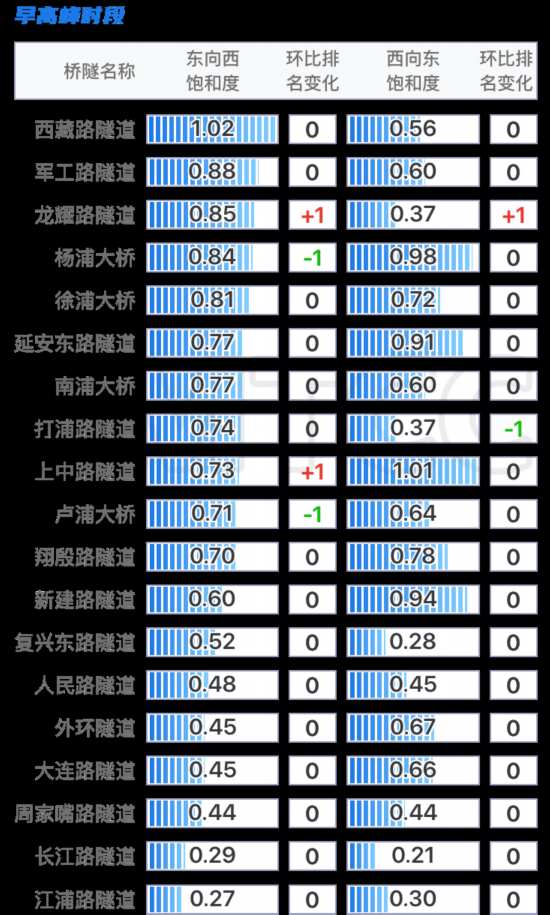

越江橋隧飽和度排名環比較穩定。早高峰時段,西藏路隧道東向西、上中路隧道西向東飽和度排名第一﹔晚高峰時段,新建路隧道東向西、上中路隧道西向東飽和度排名第一。
滑動查看更多

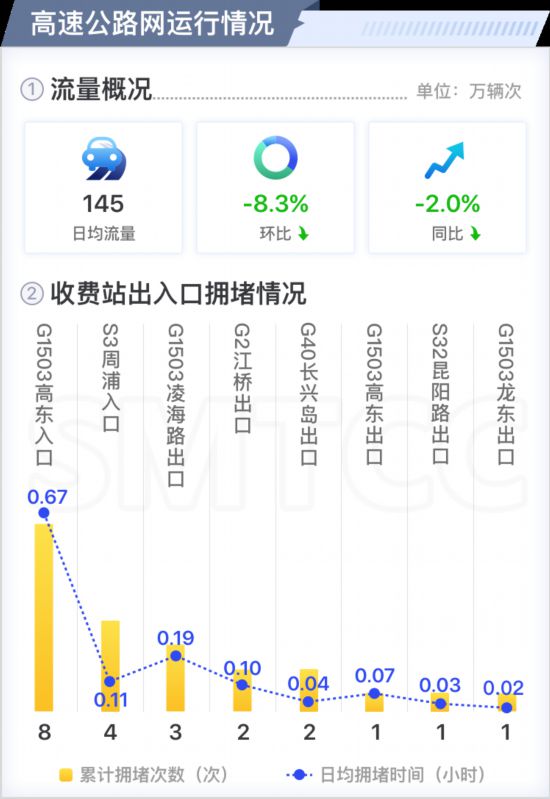

高速公路擁堵狀況較5月和去年同期均緩解明顯,日均擁堵時長分別減少1.9小時、4.2小時。6月有8個收費站出入口出現過擁堵,工作日易在7-10時出現擁堵。G1503高東入口擁堵次數和日均擁堵時長均位居第一,其中日均擁堵時長較5月減少1.6小時。

省界流量以江蘇方向為主,佔比為72.5%,浙江方向流量佔27.5%。

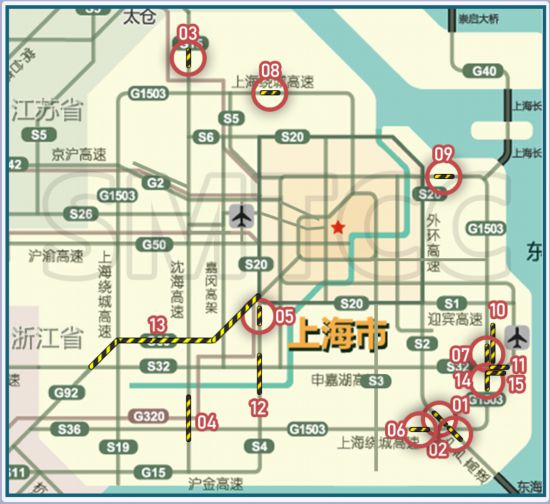

1
2024年8月22日至2025年9月30日,為配合新四平跨線橋改建施工,S2往東海大橋方向主線道路51.9K-52.3K(新四平立交段)進行圍封作業,佔用1根車道。
2
2024年9月20日至2025年12月30日,為配合滬通鐵路新建工程,S2雙向52.2K-58.5K(近大亭立交)進行改擴建施工,佔用雙向各1根車道。
3
2024年11月17日至2025年7月31日,為配合G4221滬武高速(江蘇段)改擴建施工,G15往江蘇方向1253K-1253.4K(瀏河大橋)主線道路封閉,車輛借用對向車道通行。
4
2024年12月6日至2025年10月30日,G15嘉金雙向1318.5K-1331.2K(近葉新收費站至山陽立交)進行護欄養護施工,佔用兩側1根車道。
5
2025年2月17日至2026年6月30日,S4金山衛方向19.8K-20.5K(春申路至春申塘段)進行翻交施工,1號車道改至新建主線高速。
6
2025年3月17日至2026年5月30日,為配合G228新建施工,G1503東南環69.6K-70.1K(新四平立交)圍封雙向1號車道。
7
2025年4月1日至2025年12月31日,為配合G1503繞城高速和周鄧快速路浦東樞紐工程,G1503東南環雙向金亭路至S32立交南側段臨時佔用1號車道。
8
2025年5月25日至12月10日,為配合高速鐵路滬寧段站新建施工,G1503繞城高速190.3K-191.6K(近S7立交)雙向佔用1號車道。
9
2025年5月26日至12月31日,為配合沿江通道浦東段施工,G1503繞城高速19K-21K(外環五洲大道立交至G1503滬崇蘇立交)雙向各佔用1根車道。
10
2025年5月27日至2027年4月30日,為配合G1503公路和周鄧快速路浦東樞紐段保通工程,G1503繞城高速40.5K-46.3K(聞居路收費站至S32立交)雙向佔用應急車道和部分1號車道。
11
2025年6月1日至2026年6月30日,為配合浦東國際機場T3航站樓S32公路立交改建工程,S32申嘉湖高速主線車道1K-3K(近祝橋收費站)臨時採取半幅雙向通行措施。
12
2025年6月3日至2026年4月30日,為配合S4奉浦大橋及接線工程道路施工,S4上行劍川路至西閘公路南側段(28.7K至33.380K)1號、2號車道翻交至新建東橋,老橋全封閉施工。
13
2025年6月16日至9月30日,G60全線分段進行路面、橋面及橋欄杆維修施工,施工期間佔用主線1根車道。
14
2025年6月23日至2026年5月31日,為配合下鹽公路改擴建施工,佔用G1503東南環下鹽公路跨線橋(49K-49.3K)兩側1根車道。
15
2025年6月28日至8月30日,為配合滬通鐵路新建工程,S32祝橋收費站至G1503東南環立交段(13.3K至4.4K),雙向臨時佔用2根車道。
