上海國企搶工期抓風口,“十五五”新疆首個百萬千瓦風電站投產
挑戰“魔鬼風區” 每17小時立一台風機 挖掘“資源富礦” 每年提供約32億度電
訂閱已訂閱已收藏
收藏

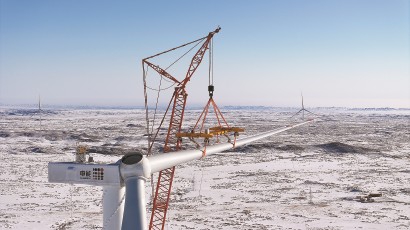

申能建設團隊全力搶抓工期。 受訪者供圖
昨天,申能新疆塔城托裡縣135萬千瓦風電項目正式竣工投產。該項目是“十五五”新疆投產的首個百萬千瓦級風電項目,也是上海國企走出去建設的單期容量最大風電項目,標志著滬疆能源合作與新能源大基地建設取得重要突破。
該項目地處瑪依塔斯老風口風區核心區域。瑪依塔斯四面環山,每年8級以上大風天超過150天。每當西伯利亞強冷空氣南下,氣流穿越狹窄通道時驟然加速,風速急劇增大,瑪依塔斯也因此被稱為“魔鬼風區”。
瑪依塔斯老風口是風電項目的“資源富礦”,但常年大風、晝夜溫差大、冬季嚴寒、沙塵天氣頻發,使得項目施工窗口期極為有限。為此,申能的建設團隊全力搶抓工期,全區域推行網格化施工管理。在作業高峰期,現場劃分三大施工片區,同步開設13個作業面,以多線並行方式推進建設。依托高精度風資源預警系統精准規避惡劣天氣,並通過騾馬隊轉運、機械化集群作業等方式,攻克外送線路山區復雜施工難題。
在高效組織下,申能建設團隊僅用5個月,完成245公裡道路鋪設、188台風機和1512個集電線路基礎開挖任務,86天完成201公裡外送線路施工。值得一提的是,團隊僅用4個月集中完成風機吊裝主體工程,平均每17小時就有一台風機在老風口拔地而起。
為了最大程度利用風力資源,申能依托中尺度氣象數據,結合鄰近測風塔數據進行多輪校准,精准研判250平方公裡場區風資源,科學劃分高低風速區域,差異化選配6.7兆瓦和7.7兆瓦適配風機機型,實現資源利用與投資效益最優。
項目投運后,每年可向電網提供約32億千瓦時清潔電力,相當於節約標准煤約97萬噸,減少二氧化碳排放約200萬噸。若按一畝樹林每天吸收二氧化碳67千克折算,減排能力相當於在戈壁上植造了一片8.2萬畝森林,生態效益顯著。
(來源:解放日報 作者:查睿)
